2026-07-06T20:00:00Z
Sân bay quốc tế Long Thành : Hệ thống giao thông kết nối vẫn chưa theo kịp
Tiêu điểm
Phân tích
Tạp chí Việt Nam
Theo lịch trình dự kiến, sân bay quốc tế Long Thành sẽ được đưa vào hoạt động kể từ tháng 12 năm nay song song với sân bay Tân Sơn Nhất. Tuy nhiên, có nhiều yếu tố khiến dự án đầy tham vọng này của Việt Nam có nguy cơ bị chậm trễ. Kế hoạch chuyển các chuyến bay quốc tế từ Tân Sơn Nhất đến Long Thành đang đặt ra nhiều vấn đề, nhất là vì hệ thống giao thông kết nối hai sân bay vẫn chưa theo kịp.

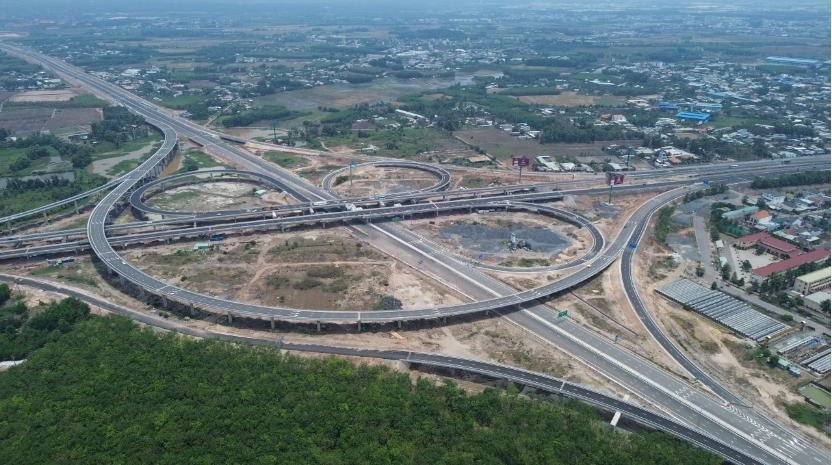

Nút giao thông giao giữa cao tốc Thành phố Hồ Chí Minh - Long Thành - Dầu Giây với cao tốc Biên Hòa - Vũng Tàu / Ảnh : Lê Lâm

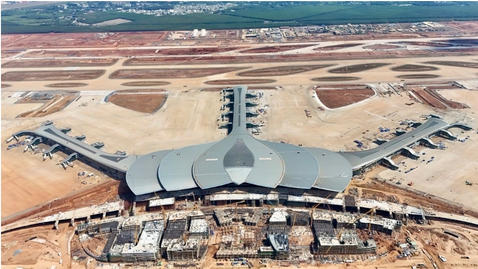

Dự án Cảng hàng không quốc tế Long Thành được xây dựng trên diện tích khoảng 5.000ha, có tổng mức đầu tư gần 16 tỷ đôla, với Tổng công ty Cảng hàng không Việt Nam (ACV) là chủ đầu tư dự án. Riêng giai đoạn 1 được thiết kế với công suất 25 triệu lượt hành khách và 1,2 triệu tấn hàng hóa mỗi năm. Mới đây, ông Nguyễn Đức Hùng, Quyền Tổng Giám đốc ACV đã cam kết với thủ tướng Lê Minh Hưng là sẽ hoàn thành toàn bộ dự án vào tháng 12/2026 và đưa sân bay này vào hoạt động.
Tuy nhiên, trả lời RFI Việt ngữ ngày 03/07/2026, tiến sĩ Nguyễn Thiện Tống, nguyên Chủ nhiệm bộ môn Kỹ thuật hàng không Trường Đại học Văn Lang, cho rằng không cần xây dựng sân bay Long Thành một cách gấp rút như thế :
"Tôi thấy là không hiểu sao mà phần lớn như là bị tự kỷ ám thị, tự mình tin như vậy, rồi nói như vậy và cùng nhau nói như vậy, không ai nói ngược lại. Tức là tại sao Long Thành phải hoạt động vào năm 2026 ? Tại sao đặt những mốc thời gian như vậy, trong khi một công trình xây dựng đòi hỏi thời gian để nó có thể là hoàn tất, bảo đảm chất lượng hoạt động khi hoàn tất, chứ không phải đặt mức phải bắt đầu hoạt động, rồi thúc đẩy hoàn tất cho kịp cái mốc đó. Thứ nhất là không bảo đảm được kết quả như là để tự nó theo đúng điều kiện khách quan để nó hoàn tất.
Thứ hai là sẽ tốn kém. Thúc ép như vậy thì đưa đến chuyện là mọi việc đều gấp rút, thời gian làm thêm ngoài giờ, làm thêm ban đêm tốn rất nhiều chi phí mà không cần thiết. Bởi vì có nhất thiết Long Thành phải hoạt động cuối năm 26 hay đầu năm 27 không ? Chậm 1 năm, ngay cả chậm hơn nữa cũng chẳng sao cả. Người ta vịn vào một cái cớ rất là vô lý là sân bay Tân Sơn Nhất quá tải.
Quá tải là gì ? Quá tải là vượt quá sức hoạt động của nó. Thật sự quá tải chỉ xảy ra vào dịp Tết mà sân bay vẫn chịu đựng được. Tết vừa rồi có ngày tiếp nhận trên cả ngàn chuyến bay mà sân bay vẫn hoạt động. Cho nên không có một sự cấp bách gì mà phải đưa sân bay Long Thành vào hoạt động lấy cớ là vì Tân Sơn Nhất quá tải".
Theo báo chí trong nước, vào đầu tháng 7, AVC đã đề xuất với chính phủ là thay vì chuyển toàn bộ hoạt động khai thác từ sân bay Tân Sơn Nhất sang Long Thành, hai sân bay sẽ được vận hành đồng thời theo phương án : Tân Sơn Nhất tiếp tục khai thác toàn bộ các đường bay nội địa cùng các đường bay quốc tế ngắn và trung bình, trong khi Long Thành "từng bước đảm nhận các đường bay quốc tế phù hợp nhằm phát huy công suất ngay từ giai đoạn đầu đưa vào khai thác". Phương án này được xem là "nhằm khai thác tối đa năng lực của cả hai sân bay".
Cụ thể, trong giai đoạn đầu tiên (dự kiến từ 1/12/2026 – 27/3/2027), ACV đề xuất chuyển toàn bộ các chuyến bay quốc tế đường dài từ sân bay Tân Sơn Nhất sang sân bay Long Thành. Giai đoạn 2 (từ 28/3/2027 đến hết năm 2030), toàn bộ các chuyến bay quốc tế còn lại sẽ chuyển sang sân bay mới. Giai đoạn sau năm 2030 sẽ chuyển toàn bộ các chuyến bay quốc tế thường lệ sang khai thác tại sân bay Long Thành, còn Tân Sơn Nhất sẽ chủ yếu khai thác các chuyến bay nội địa.
Ngày 30/06 vừa qua, ACV thông báo trong số các hãng nội địa, 3 hãng Vietnam Airlines, Vietjet Air và Vietravel Airlines đã chính thức đăng ký khai thác sân bay Long Thành. Đối với các hãng hàng không quốc tế, ACV trước đó cho biết đại diện 34 hãng "đã khảo sát thực địa và chuẩn bị cho việc khai thác sân bay Long Thành".
Nhưng trong giới chuyên gia ở Việt Nam, không ít người quan ngại về tính khả thi của kế hoạch chuyển các chuyến bay quốc tế đến sân bay Long Thành. Trả lời Tạp chí Hàng không ngày 21/04/2026, ông Nguyễn Ngọc Luận, tổng giám đốc Công ty Cổ phần Kinh doanh khí miền Nam, cho rằng các hãng hàng không Việt Nam sẽ gặp nhiều khó khăn khi phải khai thác một phần các chuyến bay quốc tế tại sân bay Long Thành trong thời gian tới.
Phương án khả dĩ hơn theo ông là trước mắt chỉ chuyển từ Tân Sơn Nhất về Long Thành các hãng hàng không nước ngoài có chặng đến và đi quốc tế (không khai thác quốc nội). Khách bay quốc tế các chặng này sẽ tự nối chuyến bằng xe hơi. Tuy nhiên phương án này lại chưa thuận tiện cho hành khách nối chuyến trong thời gian đầu do kết nối giao thông giữa hai sân bay chưa hoàn thiện.
Nếu hạ cánh tại sân bay Long Thành mà muốn đi tiếp quốc nội thì hành khách phải đón xe về Tân Sơn Nhất (mất có khi đến 2 tiếng), cho nên khách từ nhiều nước có có thể sẽ chọn bay với hãng khác (như Thai Airways hay Singapore Airlines) quá cảnh tại Bangkok/Singapore để từ đó bay thẳng đến các điểm du lịch của Việt Nam.
Về phần tiến sĩ Nguyễn Thiện Tống, ông nêu bật những thiệt hại của kế hoạch chuyển các chuyến bay đến Long Thành quá sớm :
"Đó là vấn đề rất quan trọng mà người ta không suy nghĩ đúng mức về mặt thiệt hại kinh tế xã hội nếu như cưỡng ép những chuyến bay đang có thể hoạt động tại Tân Sơn Nhất ra Long Thành. Tôi có thể nói bất cứ người khách nào hiện đang sử dụng Tân Sơn Nhất mà bị ép buộc phải ra Long Thành, thì chắc chắn họ không muốn.
Bao giờ Tân Sơn Nhất quá tải, cái đó là do các hãng hàng không quyết định : Nếu họ thấy tìm thêm slot để mở chuyến bay không có, Tân Sơn Nhất hết chỗ rồi, thì họ sẽ mở slot mới bên sân bay mới và nếu có đủ khách họ mới mở chuyến bay đó. Tôi nghĩ việc thực hiện những chuyến bay ở Long Thành phải để cho tự nhiên xảy ra, chứ không phải bằng mệnh lệnh hành chánh, điều hành khách từ sân bay này sang sân bay khác.
Việc quản lý các sân bay Việt Nam rất vô lý, tập trung thành một công ty gọi là Tổng công ty Hàng không Việt Nam ACV, một công ty quản lý và có quyền điều động mọi thứ với nhau, rất là vô lý. Đơn cử bên Úc, họ xây một sân bay thứ nhì của Sydney, câu hỏi đặt ra là ai quản lý sân bay thứ nhì đó ? Người ta bảo ưu tiên cho sân bay thứ nhất, nếu muốn, họ quản lý luôn sân bay thứ nhì. Nhưng họ đã từ chối, chỉ quản lý sân bay Kingsford Smith thôi. Cho nên người ta mới thành lập một cơ quan quản lý sân bay Sydney thứ nhì. Có nghĩa hai sân bay độc lập, bổ sung cho nhau, nhưng cạnh tranh với nhau. Và như vậy các hãng máy bay cảm thấy sân bay mới có thuận lợi gì thì họ đăng ký sử dụng sân bay đó.
Sân bay Long Thành hiện nay cũng thông báo có nhiều hãng máy đăng ký để sử dụng. Nếu đó là đăng ký một tự nguyện thì tốt và nếu thời gian hoạt động mà có lợi người ta sẽ tăng dần cái chuyến bay tại Long Thành. Còn nếu không có lợi thì số lượng hành khách Long Thành sẽ ít và tôi nghĩ, nếu hay thì nó sẽ tăng từ từ một cách tự nhiên. Với tinh thần đó thì không có gì phải gấp rút. Hiện nay tôi thấy nó vô lý ở chỗ là có vẻ họ vẫn dùng mệnh lệnh nhà nước của thời kỳ mấy chục năm trước. Tôi cho rằng bắt buộc toàn bộ hay phần lớn các chuyến bay quốc tế dời ra Long Thành sẽ gây thiệt hại cho hãng hàng không và gây thiệt hại cho hành khách tại sân bay Tân Sơn Nhất, gây thiệt hại cho nền kinh tế".
Ngoài ra theo trang mạng The Traveler trong bài viết đăng ngày 23/06/2026, các chuyên gia theo dõi ngành hàng không Việt Nam nhận định "tiến độ dự án Long Thành hiện rất sít sao, hầu như không còn biên độ dự phòng cho các sự cố do thời tiết, tắc nghẽn nguồn cung, hay thay đổi thiết kế. Dù tiến độ thi công thường được báo cáo dưới dạng phần trăm hoàn thành, giới quan sát cảnh báo rằng những hạng mục phức tạp nhất – bao gồm hoàn thiện nội thất, tích hợp hệ thống và chứng nhận an toàn – vẫn còn ở phía trước và thường tiềm ẩn rủi ro chậm trễ cao hơn".
Cũng theo The Traveler, "những lo ngại về nguy cơ chậm tiến độ càng gia tăng do các thách thức về chi phí và công tác đấu thầu (... ). Mặc dù các cơ quan chức năng liên tục khẳng định quyết tâm hoàn thành dự án vào mốc thời gian năm 2026, nhưng ngân sách hạn hẹp cùng các thỏa thuận hợp đồng phức tạp làm tăng khả năng xảy ra tranh chấp, thay đổi thiết kế hoặc các yêu cầu phát sinh ; những yếu tố này có thể gây chậm trễ cho một số hạng mục quan trọng của dự án".
Số vốn đầu tư lên đến 16 tỷ đôla cho sân bay Long Thành cũng đã bị chỉ trích và ngay chính tổng bí thư Tô Lâm cũng đã nêu vấn đề này trong một bài phát biểu tại một hội nghị ngày 25/02/2026 : "Nếu quy mô 16 tỷ đôla thì kinh khủng. Nhưng tôi hỏi có vượt trội hơn được Malaysia và Singapore thì không chứng minh được. Tôi hỏi bao lâu thu hồi được vốn cho nhà nước cũng không trả lời được. Tôi hỏi sân bay Long Thành này mỗi năm đóng góp cho tăng trưởng kinh tế là bao nhiêu cũng không tính toán được". Theo ông Tô Lâm, chính vì vậy dự án này dễ "nảy sinh ra lãng phí, tiêu cực, thậm chí thất thoát".
Theo trang mạng The Traveler, công tác phòng chống tham nhũng cũng làm phức tạp thêm cho dự án. Các biện pháp kiểm soát chặt chẽ hơn có thể làm chậm quá trình ra quyết định hoặc phê duyệt do phải rà soát lại hồ sơ, đặc biệt là đối với các hạng mục thay đổi hoặc phát sinh thường xuất hiện ở giai đoạn sau của quá trình thi công.
The Traveler cũng ghi nhận hạ tầng kết nối giao thông chưa bắt kịp tiến độ của sân bay mới. Ngay cả khi các hạng mục cốt lõi của sân bay hoàn thành đúng hạn, vẫn còn đó những câu hỏi về khả năng tiếp cận sân bay Long Thành từ Thành phố Hồ Chí Minh và các tỉnh lân cận. Nếu hạ tầng giao thông mặt đất không hoàn thiện kịp thời, những hành khách đầu tiên sử dụng sân bay Long Thành có thể phải đối mặt với thời gian di chuyển dài và khó lường, làm giảm đi lợi thế về sự thuận tiện mà sân bay này hứa hẹn mang lại.
Về phần mình, ông Nguyễn Thiện Tống cũng nhấn mạnh đến những bất cập về kết nối giao thông với sân bay Long Thành :
"Ngay cả kết nối tốt, nghĩa là có các đường cao tốc, có metro kết nối tốt, thì vẫn là tốn thời gian nếu như xét từ Thành phố Hồ Chí Minh, tạo ra sự bất lợi cho hàng không. Vì khoảng đường xa mà hiện nay kết nối không đầy đủ thì nguy cơ kẹt xe, nguy cơ chậm chuyến bay rất là cao. Không ai bảo đảm được giờ chính xác để đi ra sân bay, cũng như đi về. Đi trễ thì máy bay bay mất mà những hành khách bị kẹt xe và sẽ bị thiệt hại rất lớn.
Nguy cơ kết nối không tốt làm cho hành khách không sử dụng sân bay có thể đưa đến viễn cảnh sân bay xây dựng hoành tráng mà trở thành lãng phí. Làm metro mà đến năm 2030 mới được hoạt động được, thế thì 3 năm không có phương tiện kết nối metro thì làm sao mà Long Thành thuận lợi được. Đường bộ thì bây giờ mới bắt đầu mở rộng và tốn rất nhiều tiền nhưng không chắc bảo đảm rằng thời gian đi ra Long Thành là vừa phải để không bị trễ chuyến bay.
Không lo trước kết nối là sai lầm rất lớn khi xây sân bay Long Thành. Và bây giờ đã lỡ như vậy rồi thì càng không nên thúc hối sân bay Long Thành quá nhanh. Nếu mà chậm sân bay Long Thành chừng nào thì kết nối sẽ được thời gian để mà hoàn thiện, để phát triển nhanh lên chừng đó. Hiện nay việc kết nối chưa đầy đủ, tiến độ xây dựng không kịp thời mà thúc hối nhanh là một chuyện rất không hợp lý.
Rồi xây nhà ga rất là lớn, diện tích quá nhiều. Chưa hết : kế hoạch ban đầu xây một đường băng thôi lại thúc hối để chính phủ ra quyết định làm thêm đường băng thứ nhì nữa là rất là lãng phí. Nói rằng dự phòng nếu trục trặc đường băng thứ nhất thì sử dụng đường băng thứ nhì. Rất là sai. Bởi vì nếu có trục trặc gì trong vấn đề cất cánh thì máy bay nằm đó chờ hoặc hủy chuyến bay. Còn hạ cánh có thể hạ cánh sân bay gần nhất là Tân Sơn Nhất. Không cần phải xây dựng đường băng mà lãng phí. Rất là lạ lùng.
Phải nói là từ đầu thiết kế một sân bay hoành tráng quy mô lớn như vậy mà không tính toán, để rồi nửa chừng thi công giai đoạn 1 lại bổ sung làm thêm đường băng thứ nhì, quyết định một cách tôi cho rằng rất là cẩu thả, rất là lãng phí".
Về hệ thống giao thông kết nối Thành phố Hồ Chí Minh với sân bay Long Thành, ngày 30/06 vừa qua, thành phố Đồng Nai đã khởi công xây dựng hai tuyến đường là Đường vành đai 4 dài hơn 46 km và Đại lộ Nguyễn Hữu Cảnh dài 15,5 km. Nhưng hiện chưa biết khi nào những công trình này sẽ hoàn thành.
Về metro thì chính quyền Thành phố Hồ Chí Minh đã công bố kế hoạch khởi công tuyến Thủ Thiêm - Sân bay Long Thành trước ngày 02/09, dự kiến đến năm 2030 sẽ hoàn thành. Nhưng ai cũng biết dự án metro rất phức tạp, khó mà bảo đảm tiến độ đề ra.
Trước mắt, trục lộ duy nhất đi từ Thành phố Hồ Chí Minh đến sân bay là cao tốc Thành phố Hồ Chí Minh - Long Thành - Dầu Giây vẫn thường xuyên bị kẹt xe nghiêm trọng. Hiện giờ đoạn từ Thành phố Hồ Chí Minh đến Long Thành đang được mở rộng.
Để giảm bớt sự phụ thuộc độc đạo vào trục cao tốc Thành phố Hồ Chí Minh - Long Thành - Dầu Giây, mạng lưới hạ tầng kết nối xung quanh sân bay cũng đang được các địa phương gấp rút xây dựng, cụ thể là 2 tuyến đường dẫn kết nối trực tiếp T1 và T2 (dài hơn 11 km nối từ QL51 vào đến trung tâm nhà ga sân bay).
Thanh Phương
